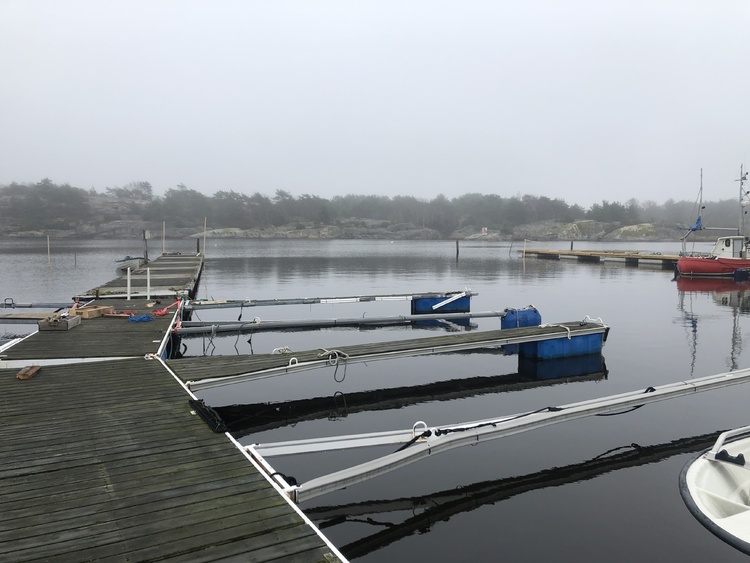

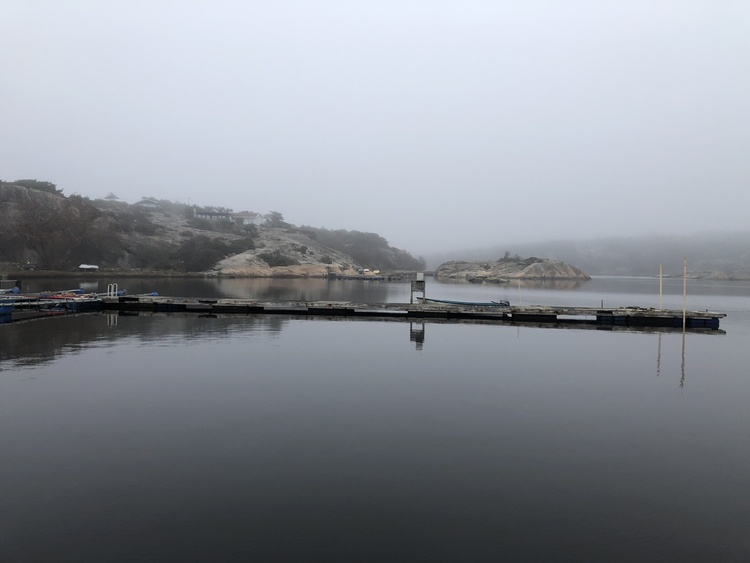

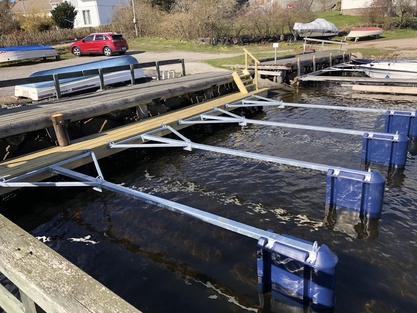

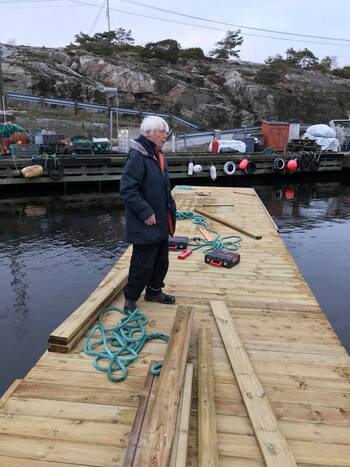

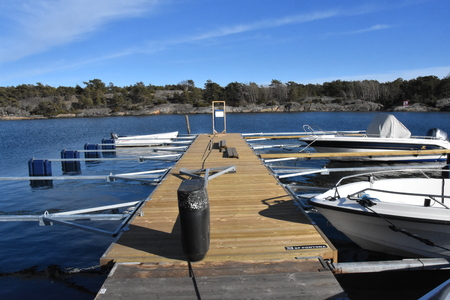

Lørdag 22. mars startet arbedet med utbedring av landplassene ved D-brygga/slippen.

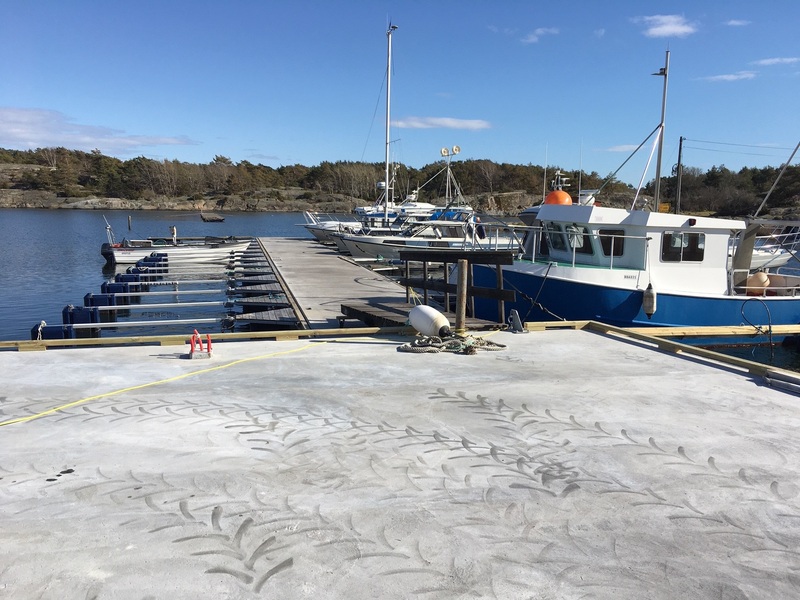

Båtplassene blir tilsvarende de ved Seiløhytta

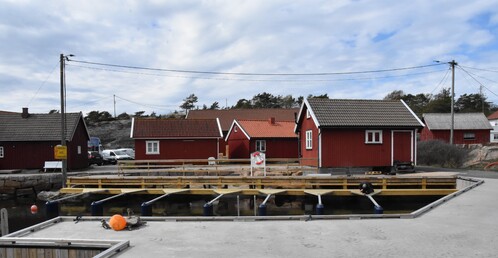

De nye plassene ble ferdig til båtsesongen

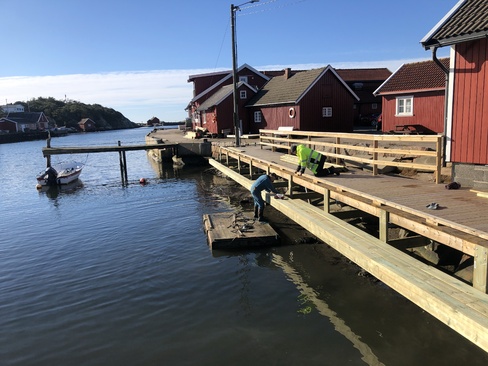

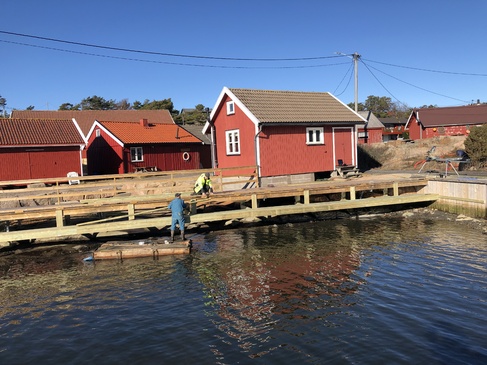

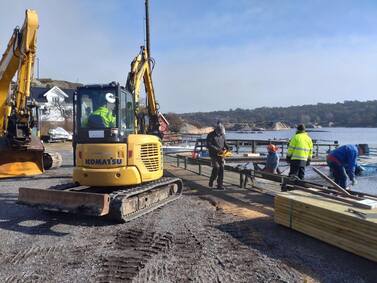

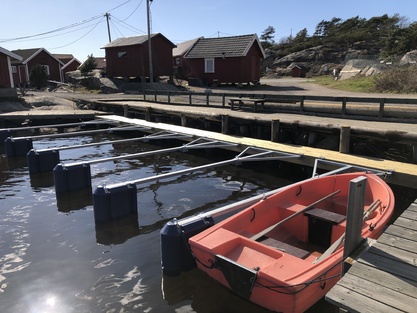

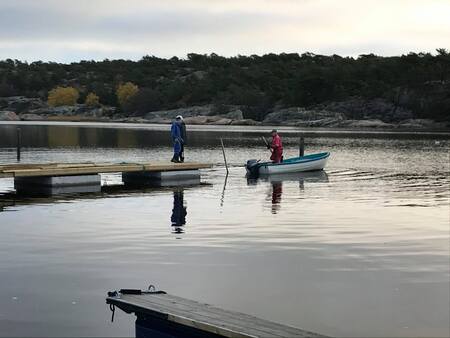

På dugnaden 27. april ble 6 nye båtplasser ferdigstilt ved Seilø hytta.
Her blir det nye småbåtplasser ved Seilø brygga.
Åge og Johan har gjort en kjempeinnsats denne uka i det fine vårværet Det vil senere bli lagt ut bommer ved plassene.
Foto Tor D. Gustafsson 2.3.22
Prosjekt "flere båtplasser". (tegning av "ny" båthavn, nederst på siden)
NB! Informasjon oppdateres videre utvikling av havnen.etterhvert som prosjektet drives fremover.
Nå er det blitt lys på alle brygger
Arild Johnsen, Willy Olsen, Thor A Johansen og Ragnar Martinsen har nå sørget for at det har blitt lys på alle bryggene
Det som gjenstår er strøm til søylene på brygge C.
Vannrørene er på plass men de kopler vi ikke på føre til våren.
Hei nye og gamle medlemmer i Utgårdskilen Båtforening (UBF)
UBF's fokus de siste årene har vært å skape flere båtplasser. Dette har vært en lang, men veldig nyttig prosess sammen med grunneier Kari og Henning Sørum (KHS), det for å sikre så godt samarbeid som mulig for begge parter i årene framover. Det inkluderer kjøp av KHS sin brygge og ny leieavtale av sjøgrunn, land og betongkloss som KHS har restaurert så fint. UBF vil nå eie alle bryggene i anlegget.
Alle som har hatt båtplass hos Sørum fra før, vil nå bli overført til UBF som medlem.
Vi har i år fått 34 nye båtplasser. Totalt har vi nå 140 båtplasser.
Det har blitt lagt ned utrolig mye dugnads arbeid fra mange av våre medlemmer. Uten denne gjengen hadde det ikke vært mulig. Dugnads ånden i foreningen er det ikke noe å si på. Tildelingen foregår i disse dager etter ansienitet.
Vi har noen leieplasser og noen fremleieplasser, så det er viktig å søke på disse selv, om man ikke har så lang ansienitet. (Søknad sendes til Johan /Ragnar).
Til dere som har båtplass, men ikke skal bruke den i år, så er det veldig viktig at dere melder fra til Havnesjef Johan: veena@online.no eller Ragnar: ragnmart@online.no
Vårt mål framover, sammen med å drifte havnen, er å bygge enda en brygge mot Fjordfisk for å skape ytterligere flere båtplasser.
Håper alle våre medlemmer holder seg friske fra Covid 19, og at vi ser fram mot en fin sommer.
Mvh Heidi Johnsen
For styret i UBF
Båthavna sommeren 2021 (Foto 31.8.21Tor D. Gustafsson)

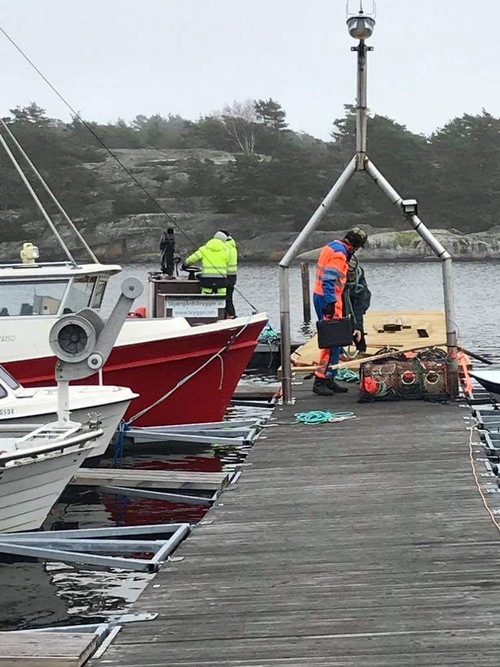

Ca 30 nye båtplasser klargjort (Foto 06.04.21Tor D. Gustafsson)
Siste finish med utbytting av gamle bommer

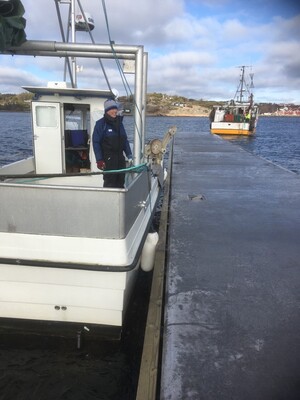

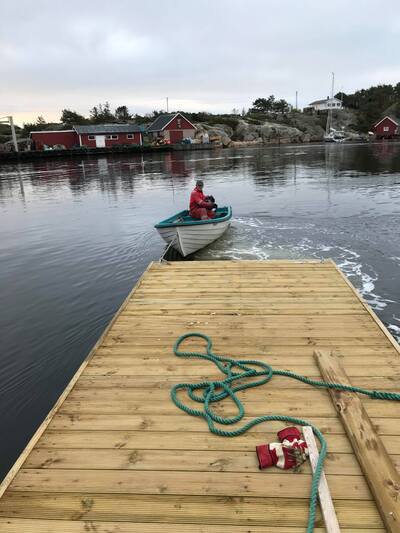

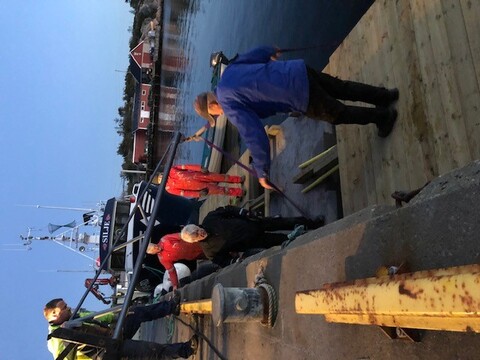

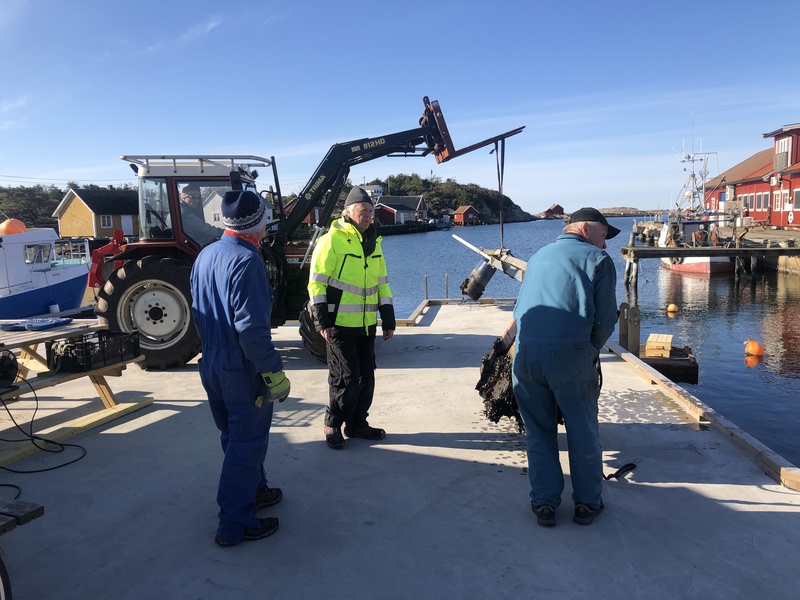

Ragnar (på flåten) og Åge tauer inn gammel bom. Olav (i traktoren), Hans Olav, Åge, Ragnar og Johan tar i mot utslitt gammel bom på betongklossen. (08.04.21 Foto Tor D. Gustafsson).
Siste finish med utbytting av gamle bommerRagnar (på flåten) og Åge tauer inn gammel bom. Olav (i traktoren), Hans Olav, Åge, Ragnar og Johan tar i mot utslitt gammel bom på betongklossen. (08.04.21 Foto Tor D. Gustafsson).

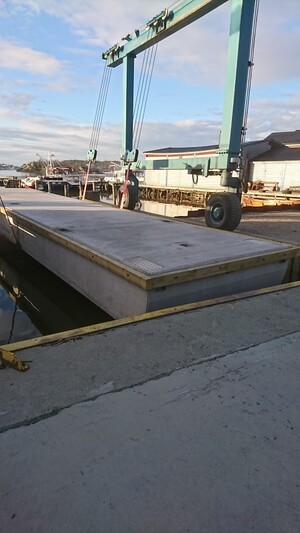

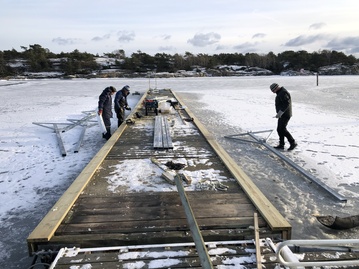

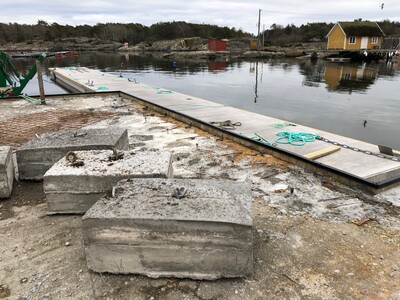

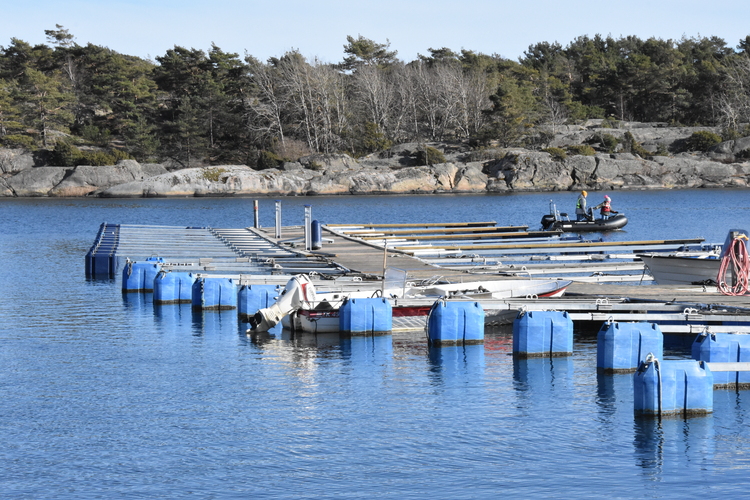

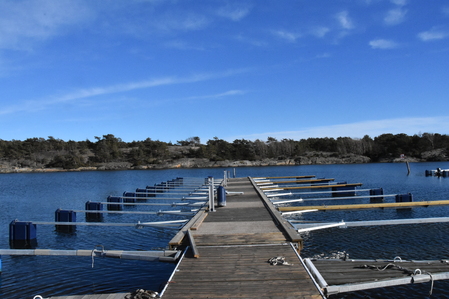

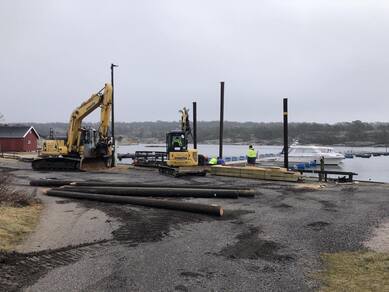

Klargjøring av ny plasser 9.2.21. Materialer ble fraktet ut på isen (første gang i UBF sin historie)
Åge , Johan og Willy klargjør nye plasser(Foto Tor.D Gustafsson)

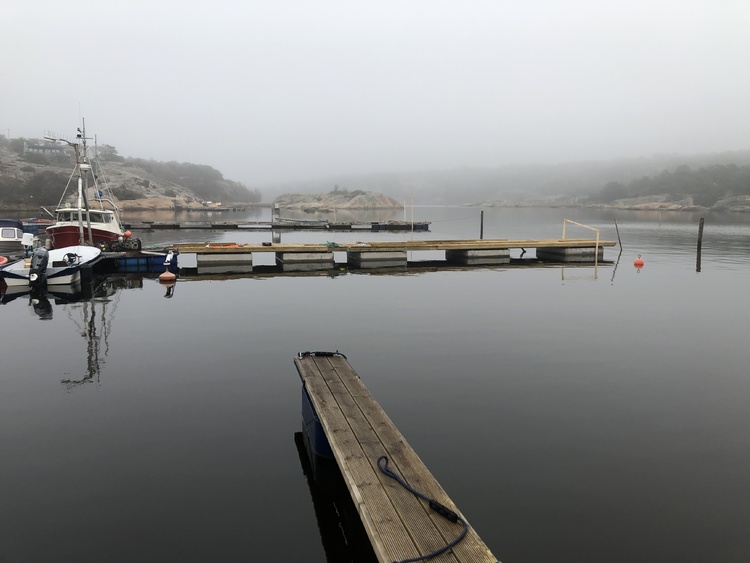

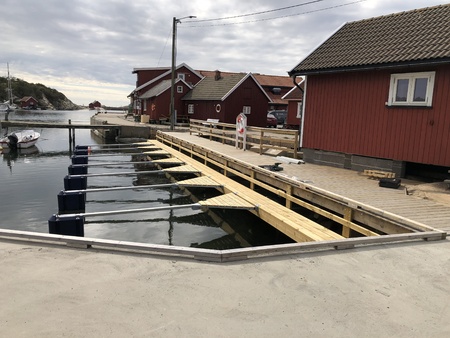

Forlengelse av bryggene - den nye og gamle brygga er nå på plass 09.11.20
Foto Jan Kåre Olsen og Tor D. Gustafsson

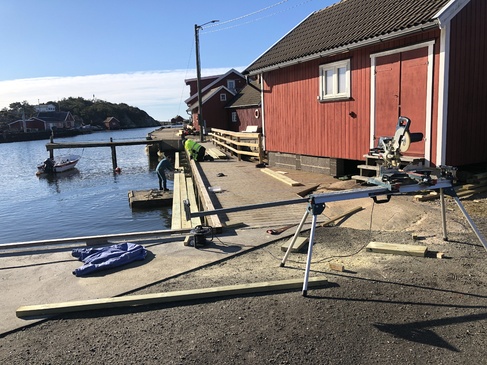

Den nye brygga klargjøres av Johan, Hans Olav og Ragnar
før den snart kommer på plass
Oppdatert 25.10.20 (Foto - Jan Kåre Olsen 23.10,20)

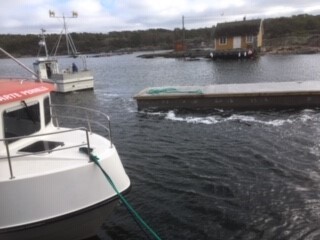

Ny brygge ankommer i dag 13. oktober
Dagens dugnad med Johan, Aage, Richard, Ketil og Hans Olaf. De har skrudd sammen brygga og tauet den et stykke inn i havnen.
Info fra Årsmøtet 4. oktober
Etter det ordinære årsmøtet, orienterte Roger Kopperud om utviklingen i havna. Avtalen med grunneier er så å si ferdig. I løpet av et par tre uker regnet han med at den var i orden. Videre skulle de skjøte på de to bryggen lengst nord. Dette arbeidet regnet han med kom igang i løpet av oktober. Denne utbyggingen fører til at vi får ca 35 nye båtplasser. Den sydligste bryggen i prosjektet kom nok ikke før om et par år.
Havnesjefen har handlet inn nye uteliggere
(25.09.2020)
Styremøte 19. august
Havnesjefen har hentet inn anbud og priser på videre utbygging. Det blir 26 - 30 nye båtplasser i denne fasen av prosjektet. Heidi, Ragnar og Tormod jobber med ansinitetslista i forhold til tildeling av nye plasser. Pr i dag ser det ut for at ingen plasser blir tildelt i år. UBF vil offentliggjøre navnliste til de som får båtplass.
Stryremøte 4. august
Status i prosjektet er uendret. Mye grunnet at det er ferie. Mulig mer info er klart til årsmøte 22. august.
Info fra styremøte 16. juni
UBF og grunneier er nå enig om hovedpunktene i en fremtidig avtale. Partene er nå enig om å iverksette utvidelsen av havna. Arbeidet med utvidelsen vil skje så raskt det er praktisk mulig. Dvs at det ikke blir noen nye båtplasser i år.
Tildeling av nye båtplasser skjer etter årsmøte. Alle navn på nye tildelinger vil komme her på hjemmesiden, samt en ajourført ansenitetsliste.
Styret vil fortløpende gi informasjon vedrørende fremdriften av utvidelsen(her på hjemmesiden).
Alle må påregne at prisene vil øke. Etter ordinært årsmøte 22. august, vil det gis mer info og mulighet til å stille spørsmål.
(oppdatert 21. juni 2020)

7.mai

Havnesjefen har laget stiger inntil bettongklosen. Suverent ved lavvann. Bra jobba.
30. april
Johan og Aage

Ny lysmast på bettongbrygga

Lys, vann og strøm på brygge B
I dag har dugnadsgjengen gjort klart jolle plassene innerst i kroken ved bettong klossen.
16.april
Havnesjef Johan har gjort og gjør en formidabel jobb i havna. På tross av dugnadsforbudet har han stått på. Han har også fått god hjelp av mange medlemmer som stiller opp. På bildet ser vi at mye av jobben i den nye brygga er ferdig. Båtplassene rundt selve bettong klossen gjenstår. Båtforeningen har ingen avtale med grunneier pr dags dato. Derfor må vi hylle Johan for sin motivasjon til å stå på.

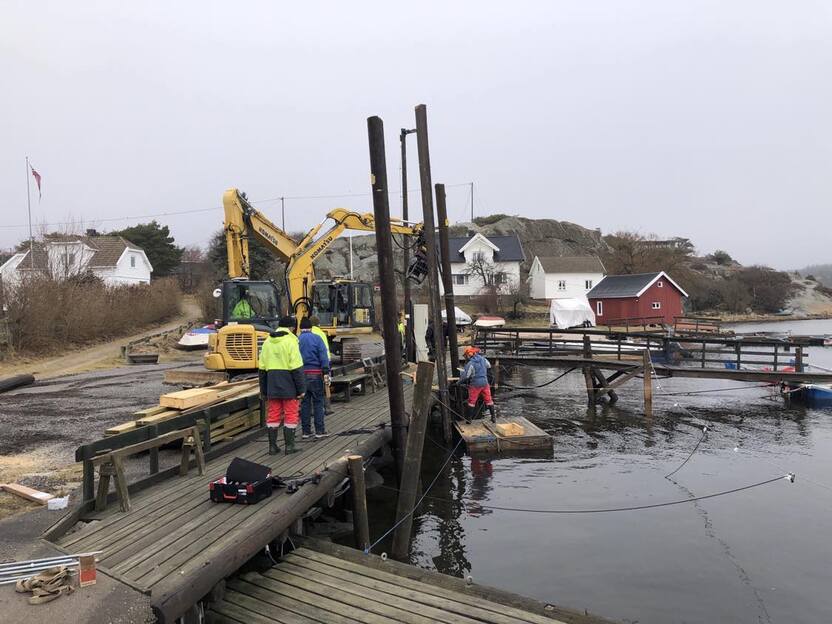

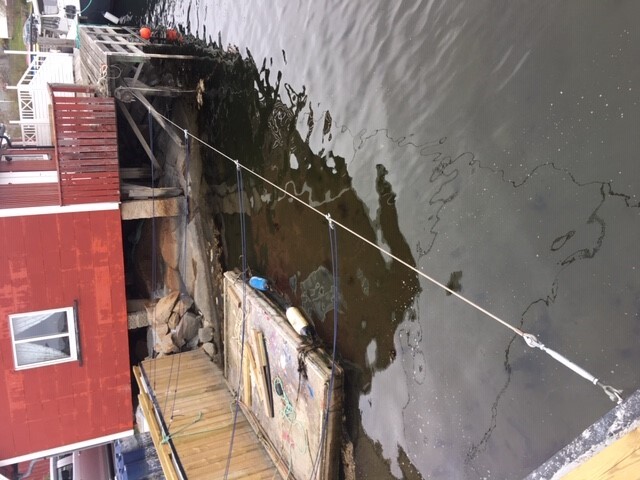

27. mars forankring av den nye brygga
Til venstre ser vi den flotte brygga godt forankret i nye moringer. En stor takk til Johan som står på for fellesskapet.
Til høyre ser vi at grunneier har fylt på og rettet ut adkomsten til bryggene. På toppen har han lagt et lag med knust asvalt.
Vil anbefale alle som har anledning til å ta en tur å se. Hadde det ikke vært for Corona virus så hadde alt vært bra.
Hvaler kommune stenger gjestehavnene i påsken.

24. mars lagt plastikk over dekket.

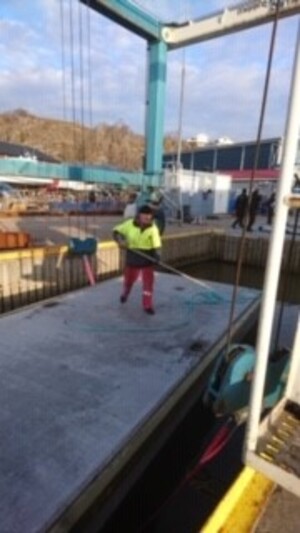

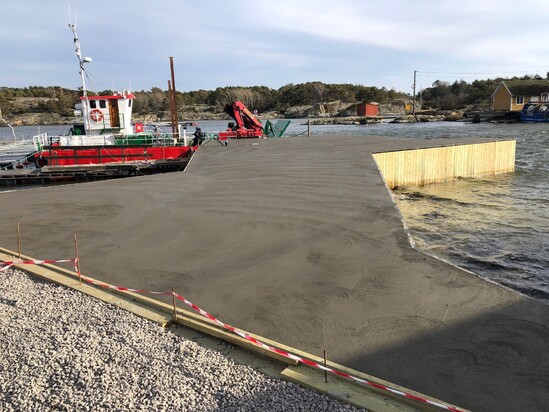

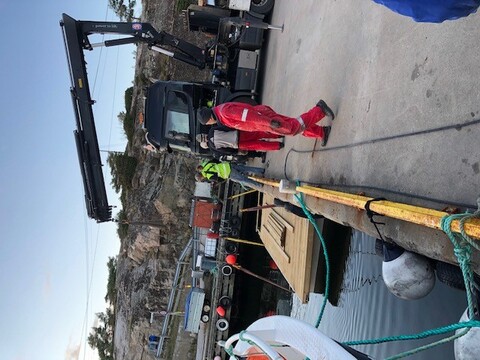

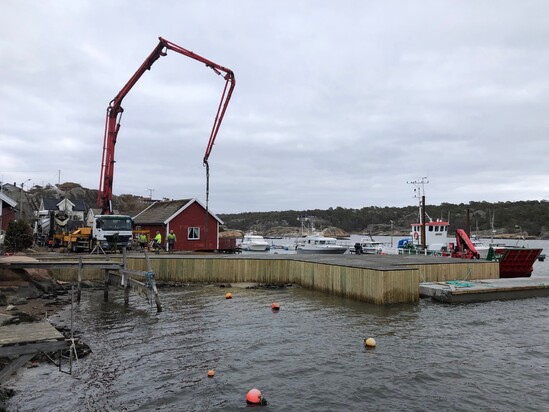

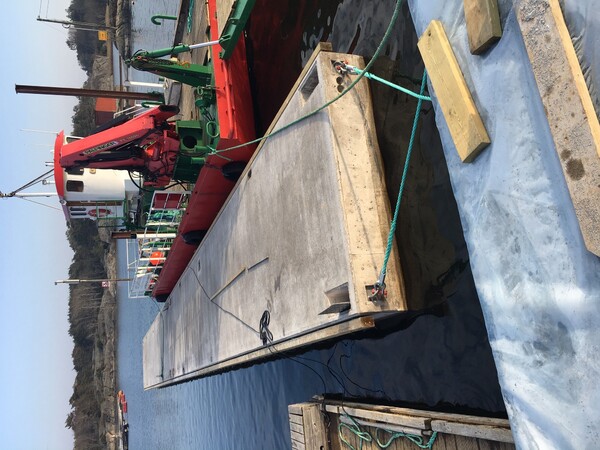

Støping av bettongklossen 23. mars
(Foto Tor Gustafsson)
I dag, 20. mars. er det gjort klart for støping.
(20.03.2020)
Bilder fra bettongklossen

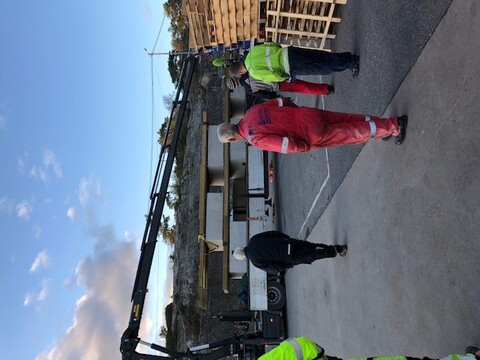

Bildene er tatt onsdag 18. mars av Tor Gustafsson. Rykter vil ha det til at det blir støping førstkommende mandag.
(19.03.2020)
Styremøte 2. mars 2020.
Bettongklossen nærmer seg ferdig. Nå blir den siste veggen støpt denne uka. Neste uke blir gulvet støpt. OBS bryggen blir stengt i denne perioden.
(07.03.2020)
Foreløpig ingen fler nyheter. Årsmøtet vil informere om prosjektet.
(02.03.2020)
dugnad 28. februar knyttet til ny brygge

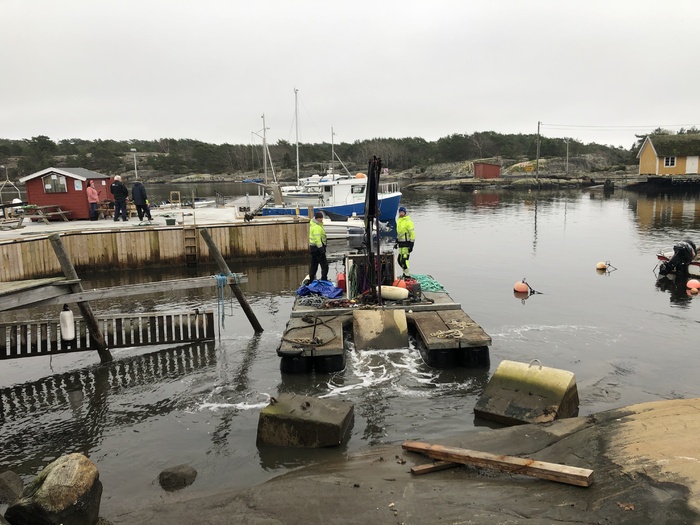

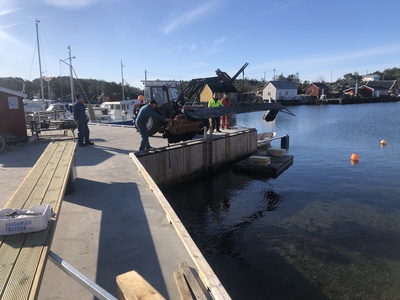

UBF`s største investering har kommet til kilen. Takket være god oppslutning av mange medlemmer. Roar med sin båt, Vichtor, stilte opp som avtalt, og han hadde tatt med seg en nyinnflyttet nabo. Så her manglet det ikke på engasjement.

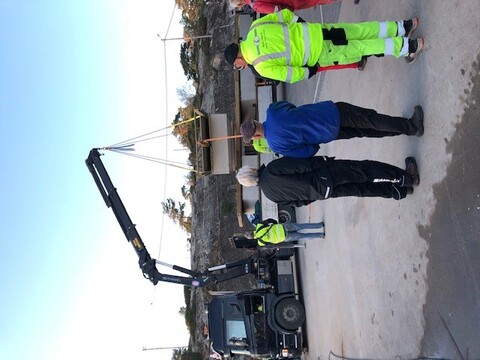

Roar ville ikke høre snakk om noe betaling til brennstoff. For å buksere det hele på plass stilte Aage med sjarken og Hans Olav med jolla.
Hans Olav var også med til Gresvik for å ta imot bryggene som kom på lastebil fra Walhavn i Sverige.
Ragnar har jobba på brygga i hele dag for å gjøre ferdig det siste kabelrøret for et nytt el. skap vi må ha ferdig.
Johan
(29.02.2020)

Bettong brygga oppdateres
Her ser vi fundamentet til lysmasta og ny bettong rundt klossen mot øst
Her ser vi noen søte barn på den nystøpte bettongklassen mot syd
(17.02.2020)
Info fra styremøte. Den "gamle" flytebrygga flyttes til øst-siden av kilen. Utbedring av bettong klossen er vanskelig med så høy vannstand.
(13.01.2020)
Fra styremøte 2. desember 2019. UBF er nå i startgropa i forhold til grunneier og nye kontrakter. Bestilling av ny brygge er satt litt på vent av denne grunn.
(03.02.2019)
Fra styremøte 11.11.2019: Havnesjefen har bedt om tilbud på nye brygger fra 3 ulike leverandører. Vi sitter ikke med informasjon knyttet til mudder prøvene. Bettongklossen er påbegynt oppgradering. Havnesjefen har en plan i forhold til å flytte bua. Det må avklares om vi kan legge brygge over en lavspentkabel. Styre tar et initiativ i forhold til å implementere intensjonsavtalen med grunneier.
Styre har også hatt et møte med Borg Havn om utviklingen i Utgårdskilen.
(11.11.2019)
Muntlig har vi fått beskjed om at det ikke er kommet inn noen innsigelser på vedtaket i Hvaler Kommune. Med andre ord, nå kan vi endelig realisere prosjektet. Det er all grunn til å juble. Endelig ser det ut som at noe skjer i havna. Saken kan følges på denne siden. Sist oppdatert sak er øverst. Dvs at saken er fulgt på hjemmesiden i snart 4 år.
Styret har virkelig vært seige. Denne saken viser at det kan lønne seg å holde ut.
Dette kan bli krevende i forhold til egeninnsats. Men jeg regner med at dette kommer vi tilbake til når det nærmer seg.
Gratulere UBF.
(3.11.2019)
Hvaler kommune har fått en del info av UBF i forkant av komitemøte i kommunen. Enstemmig vedtatt at vi får disp. for 5 år. Det skal iverksettes en omreguleringsplan i Utgårdskilen i løpet av disse 5 årene. I teorien kan fylkesmannen bremse litt på prosessen, men det er lite sansynlig.
Ikke fått svar på mudderprøvene ennå (tatt i mai). Dette er viktig for oss.
Bettongklossen skal oppgraderes og jobben begynner neste uke. Johan er vår kontaktperson i forhold til dette.
(07.10.2019)
Styremøte i dag. Administrasjon ved Hvaler kommune er i gang med saken i forhold til politisk vedtak. Roger har hatt og har tett dialog med ulike politekere i denne saken. Komunevalget har nok kommet tidsmessig riktig for saken.
Prøver av bunnen er til analyser. Dette venter vi på og det er bestemmende for hva som må gjøres.
Konklusjon: prosjektet er på rett spor.
(27.august 2019)
I dag, 20. juni, har Fredrikstad Blad en stor artikkel om at nå må politekerne rydde opp i Utgårdskilen. Hvaler Kommunestyre har vedtatt enstemmig interpellasjon fra AP om videre utvikling av Utgårdskilen. For oss i båtforeningen og fiskerne er dette godt nytt. Da skal saken opp i Utvalg for Samfunnsutvikling i løpet av høsten. Dermed ser det ut som at prosjektet vårt om flere båtplasser kan komme på plass etter hvert.
Prosjektleder i foreningen, Roger Kopperud, har gjort en enorm innsats i denne saken. Dette er historisk med dette gjonnombruddet politisk her i Utgårdskilen, takket være Roger Kopperud.
(20.juni 2019)
Styret har vært i kontakt med ordføreren knyttet til møte som ble varslet etter påske. Begrunnelsen var at ikke alle aktører var på plass ennå.
På styremøtet møtte også Rolf Baltzersen og Espen Linderud. Styre ønsker info knyttet til hvordan AP stiller seg til utbygging av båthavnen. Espen innledet om AP`s prioriteringer om kilen. Rolf har jobbet med saken siden 2006 i forskjellige roller. AP har sendt inn en interpelasjon i forhold til dispensasjon av reguleringsplanen. Håpet er at vi kan utvikle prosjektet videre i høst. Før eller siden kommer det nok en ny reguleringsplan.
(21.05.2019)
Representanter fra styre har hatt møte med ordføreren angående flere båtplasser. Ordføreren forklarte avslaget i søknaden. Rådmann skal innkalle alle intresenter i Utgårdskilen etter påske. Da kommer fler fakta på bordet. ?????
(9.april 2019)
Grunneier har fått avslag på søknden. Hovedårsaken er at dette blir et for stort inngrep i forhold til reguleringsplan.
(27.mars 2019)
Info fra møte mellom eiere og UBF 3. mars. Søknaden til fylket er sendt Østfold fylkeskommune til høring.
Betong klossen blir etter all sansynlighet vedlikeholdt i løpet av året 2019. Muddeprøver er tatt.
(mars 2019)
Styremøte 5. februar. Roger orienterer om utviklingen i prosjektet. Styret er fortsatt bekymret for betongklossen. Vi håper å få i stand et møte om dette.
Mulig svar fra kommunen på søknaden er midten av mars. Roger informerte om en mulig framgangsmåte dersom alt går bra.
(februar 2019)
Styremøte 15. januar 2019. Borg Havn har kjøpt anlegget til Haraldsen(Tralverkstedet). De har planer om utbygging og vi ser muligheter for å henge oss på dersom det skulle passe.
Johan har vært i kontakt med Pontana i forhold til nye brygger etc. Det første som eventuelt må gjøres er å oppgradere betongklossen. Dette må gjøres for å få nye fester til å flytte bryggene.
Styret er litt bekymret for treg prosess.
(januar 2019)
Nytt styremøte 28.11.2018. Nye nabovarsler sendt (til de som ikke har fått). Et firma lager vedlegg til søknaden. Mudring er også et tema. Prosjektet går ikke fort fram, men det skjer noe til hvert møte. TTT Ting Tar Tid.
(november 2018)
Søknad til kommunen er ennå ikke sendt. Eier trenger hjelp i forhold til søknaden. Johan skal se på dette. Styret bemerker også at betongklossen trenger vedlikehold.
(oktober 2018)
Søknaden er sendt til Kommunen i juli. Svar ventes innen kort tid. Styret har forventninger om at dette skal gå i orden. Deretter har styret forhåpninger om at "ballen begynner å rulle".
(august 2018)
Styret har hatt møte med Sørum 3.juni. Søknaden er ennå ikke sendt til Hvaler Kommune. Sørum venter på flere avklaringer.
(juni 2018)
Søknaden til Hvaler Kommune blir sendt en av dagene. Nytt møte vdr prosjektet 3. juni med Sørum. Roger har ansvaret for å drive dette prosjektet videre. Håpet er at det blir noe mer konkret etter møtet. Regner med at medlemmene i UBF sitter inne med mye kunnskap som kan komme til nytte.
(mai 2018)
Kystverket har gitt klarsignal for søknaden. Hipp hurra. Dette tok lang tid. Men, nå fortsetter prosessen forhåpentligvis med noe mer konkret etterhvert. Søknad til Hvaler Kommune. Deretter kommer vi raskt igang med detaljplanene. Dersom vi får et JA fra kommunen tror styret at prosjektet kan realiseres ganske raskt.
(april 2018)
Tett oppfølging mellom grunneier og styret i denne saken. "Papirmølla kværner". Nye beregninger viser at det vil bli ca 40 nye båtplasser i tillegg til de 64 vi har. Det vil bli en orientering på årsmøtet 21. april.
(februar 2018)
Vi venter fortsatt på svar fra Kystverket. Tilbakemelding skal etterlyses.
(januar 2018)
Det har ikke blitt gjort mye i ferien. Men, det er avholt et par møter i forhold til berørte parter. Leder i båtforeningen har god kontakt med grunneier. Vi håper søknaden blir sendt i høst.
(september 2017)
Det har kommet inn 3 kommentarer knyttet til nabovarslene. Sørum har vært i dialog med partene og mye ser ut til å løse seg. I tillegg må det søkes til Kystverket.
Vi må nok innse at ting tar tid.....
(juni 2017)
Nabovarsler er sendt. Da skal det gå 14 dager. Deretter vil kommunen behandle søknaden. Orientering og eventuelle fler detaljer kommer på årsmøtet.
(April 2017)
Tegninger og skisser av den foreslåtte utbyggingen foreligger. Disse vil bli forelagt årsmøtet. Prosessen i forhold til nabovarsler har startet.
Det jobbes også med dokumentasjon knyttet til parkering. Det er krav til 0,4 parkeringsplasser i forhold til antall båtplasser.
(Mars 2017)
Søknaden er kommet tilbake fra Hvaler Kommune. Det er noen merknader som vi skal justere.
Havnesjefen har hentet inn 3 pristilbud på nye brygger.
Styret vil redegjøre for prosjektet på årsmøtet 22. april.
(februar 2017)
Søknad sendt kommunen 3. desember 2016. I følge retningslinjene skal vi få svar innen 3 mnd. Styret vurderer praktiske spørsmål ifht veien videre. Havnesjefen skal komme med utkast/skisse til framdrift og prioriteringer til neste styremøte.
(januar 2017)
Søknaden gjennomgått på grunn av noen små endringer. Opplegget knyttet til utvidelse ble gjennomgått på kart. Søknaden er ennå ikke sendt til kommunen. Nytt møte mellom partene om ca 14 dager.
(november 2016)
20. august hadde UBF styremøte. Utkast til søknad forligger. Denne har blitt drøftet i styre.
(september 2016)
Styret har en tett dialog med Sørum. Sørum er i sluttfasen når det gjelder søknad til kommunen. UBF ligger litt etter tidsmessig i forhold til fremdriften.
I forhold til parkering, har UBF kartlagt hvilke medlemmer som har tilknytning til Utgårdskilen, med mulighet for å gå/sykle til sin båtplass og som i utgangspunktet ikke trenger parkering for bil.
(august 2016)
Vi må søke kommunen om å endre reguleringsplan. Kommunen sier at vi bør løse parkeringsproblematikken. Det kreves 0,4 parkeringsplasser pr båtplass. Båtforeningen har en mulig løsning på dette. (kommer mer tilbake til løsning siden).
Prosjektet er delt inn i to faser, 1 og 2. I dag har båtforeningen 64 plasser. Fase 1 vil gi ca 20 plasser ekstra. Det vil også bli tilrettelagt for gjesteplasser.
(juni 2016)
I den siste tiden har det vært en del møter, både med Kari og Henning Sørum og Hvaler Kommune.
(april 2016)
Båtforeningen startet opp arbeidet med å se på mulighetene for fler båtplasser i havna i 2015. Dette arbeidet orienterte leder av foreingen, Roger Kopperrud, om på årsmøtet (2015).
Siden har styret fremforhandlet en intensjonsavtale med Kari og Henning Sørum. Avtalen legger føringer for det videre arbeidet og de kortsiktige og langsiktige mål vi sammen har blitt enige om. Medlemmene fikk en bred orientering om dette på årsmøtet 2016
